全球首座增强型地热电厂23个月完工 AI资料中心成潜在买家

《TechCrunch》报导,地热能源公司Fervo Energy(FRVO-US)周四(1日)宣布,其Cape Station发电厂已于9月30日开始向电网出售电力,比原定时程提前一天。

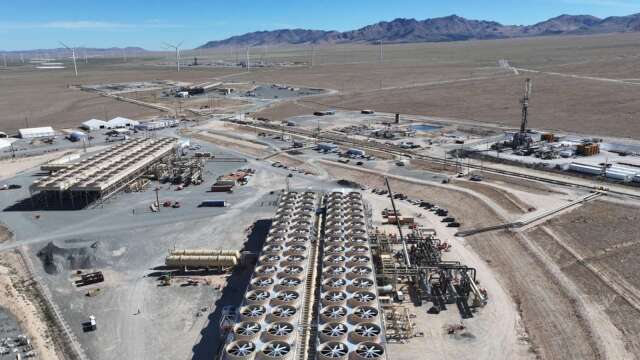

全球首座增强型地热电厂仅23个月完工,AI资料中心成潜在买家(图:Fervo Energy官网)

这使Fervo成为全球首家达到这项重要商业里程碑的增强型地热能源公司。该发电厂约一周前已与电网併网,目前已启用整座电厂的第一个区块,占未来100MW发电厂的三分之一。

不过,整座Cape Station基地的规模可能还会更大。Fervo先前透露,该基地最终发电潜力最高可达4GW。

‌

Fervo共同创办人兼执行长Tim Latimer在声明中表示,全球从来没有任何团队建造过这样的专案,而我们还提前完成了。

从破土动工到商业运转,Cape Station第一个区块仅花了23个月完成。随着Fervo持续改进施工流程,目标是未来将每个区块的完工时间缩短至18个月。

这样的快速供电能力,对目前面临电力短缺的资料中心业者应该相当具吸引力。这些业者正从能源产业各个领域寻找可用的发电容量。

‌

增强型地热也可採取分阶段开发,类似资料中心的建造方式,让大型云端业者(hyperscaler)能随着需求增加逐步启用更多机架。

Google、Southern California Edison等公司都已承诺购买Fervo Cape Station专案所生产的电力。

Fervo是目前多家开发增强型地热发电厂的公司之一。传统地热发电主要利用接近地表的热源,而Fervo及其同业则向更深处钻探,因地下深层岩石温度更高,也开启了更多地热能源开发机会。

Fervo于今年5月透过扩大规模的首次公开募股(IPO)上市,募得19亿美元。公司成立于2017年,将石油与天然气产业的钻探技术与相关科技应用于新地热资源的开发。

Fervo已从投资方手中募得超过13亿美元,投资者包括Breakthrough Energy Ventures、Congruent Ventures与Capricorn Investment Group。
